Administração da Produção - 18/08/2016
* Determinação do Caminho Crítico *
Data mais cedo de início (DCI): é a data mais próxima que uma atividade pode começar.
Data mais cedo de término (DCT): é a data mais próxima que uma atividade pode terminar.
Data mais tarde de início (DTI): é a data mais atrasada que uma atividade pode começar, sem que atrase o projeto.
Data mais tarde de término (DTT): é a última data em que uma atividade pode terminar sem que atrase o projeto.
Exemplo:

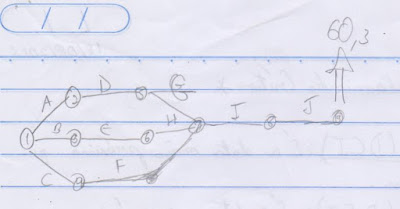

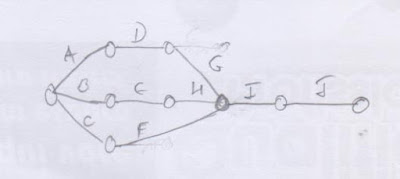

Faça o diagrama de rede e encontre o caminho crítico pelas datas.
Atividade / Predecessora / Duração (semanas)
A / - / 23
B / - / 8,3
C / - / 5,7
D / A / 3,7
E / B / 7,5
F / C / 5,0
G / D / 6,2
H / E / 19,8
I / G, H, F / 14,7
J / I / 10,0
Folga
ADG - 23 + 3,7 + 6,2 = 32,9 + I-J >>> 32,9 + 14,7 + 10 = 57,6 >>> Folga: 2,7
BEH - 8,3 + 7,5 + 19,8 = 35,6 + I-J >>> 35,6 + 14,7 + 10 = 60,3 >>> Folga: 0
CF - 5,7 + 5,0 = 10,7 + I-J >>> 10,7 + 14,7 +10 = 35,40 >>> Folga: 24,9
DCIa = 0
DCTa = 23
DCIb = 0
DCTb = 0 + 8,3 = 8,3
DCIc = 0
DCTc = 0 + 5,7 = 5,7
DCId = 23
DCTd = 23 + 3,7 = 26,7
DCIe = 8,3
DCTe = 8,3 + 7,5 = 15,8
DCIf = 5,7
DCTf = 5,7 + 5,0 = 10,7
DCIg = 26,7
DCTg = 26,7 + 6,2 = 32,9
DCIh = 15,8
DCTh = 15,8 + 19,8 = 35,6
DCIi = 35,6
DCTi = 35,6 + 14,7 = 50,3
DCIj = 50,3
DCTj = 50,3 + 10 = 60,3
//
DTTj = 60,3
DTIj = 60,3 - 10 = 50,3
DTTi = 50,3
DTIi = 50,3 - 14,7 = 35,60
DTTg = 35,6
DTIg = 35,6 - 6,2 = 29,4
DTTd = 29,4
DTId = 29,4 - 3,7 = 25,7
DTTa = 25,7
DTIa = 25,7 - 23 = 2,7
DTTh = 35,6
DTIh = 35,6 - 19,8 = 15,8
DTTe = 15,8
DTIe = 15,8 - 7,5 = 8,3
DTTb = 8,3
DTIb = 8,3 - 8,3 = 0
DTTf = 35,6
DTIf = 35,6 - 5,0 = 30,6
DTTc = 30,6
DTIc = 30,6 - 5,7 = 24,9
//

1º caminho: J - L - N = 6,3 + 4 + 6,5 = 16,8 dias
2º caminho: K - M - N = 11,7 + 5 + 6,5 = 23,2 dias
Caminho crítico: K- M - N = 23,2 dias
Folga
1º caminho = 23,2 - 16,8 = 6,4 dias
2º caminho = 23,2 - 23,2 = 0
Lucas T R Freitas
